1.4月29日,湖南湘江新区湘阴片区金龙首开区开工暨第四批重大项目集中签约活动举行。

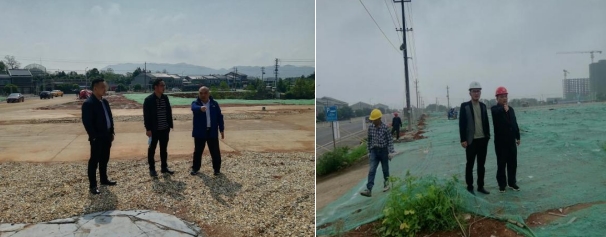

2.7月12日,利刚董事长视察湖南湘江新区湘阴片区金龙首开区项目。


3.7月13日,毛伟明省长调研虞公港项目,强调加快推进湘江中下游重要港口发展,是融入双循环格局的现实所需,是参与长江经济带建设的使命所系,是落实“双碳”目标的大势所趋,是稳住经济大盘的责任所在。


4.9月28日,签订《虞公港开发建设框架合作协议》、《湘江新区湘阴金龙先导区综合开发协议》;完成湘阴县金龙先导区首开区项目一期EPC挂网工作。

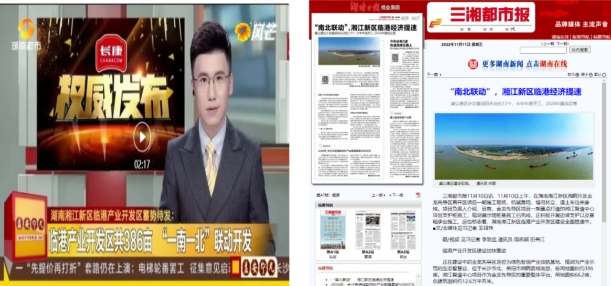

5.11月10日,十余家中央、省市级主流媒体走进项目现场。当天,人民网、湖南日报、红网、三湘都市报、潇湘晨报、湖南都市频道、长沙晚报、长沙电视台新闻频道、湘江早报等媒体和学习强国、新区融媒等政务号集中采访报道。


6.11月26日,签订《虞公港项目开发建设及股权合作正式协议。


7.12月9日,虞公港项目一期码头正式动工。



1.5月启动场地平整及围档施工,启动全过程咨询和EPC单位招采工作;


2.6月完成02号地块场地平整及围档施工作;


3.7月启动地勘施工与基坑施工;

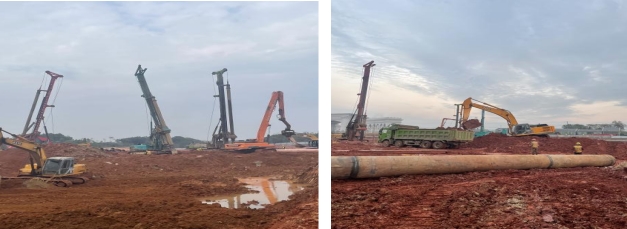

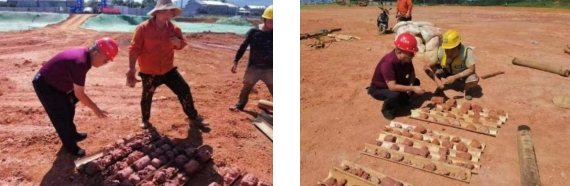

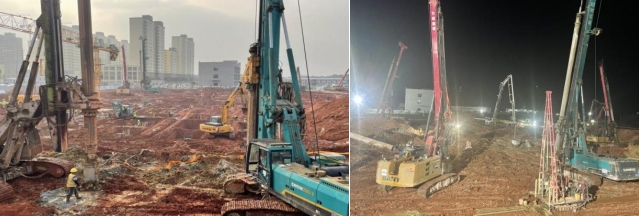

4.10月21日,EPC单位进场施工;10月25日正式启动桩基施工。


5.11月15日,长沙临港产业开发区(虞公港、金龙先导区)“三区三线”划定,取得片区开发建设用地指标16.35平方公里。

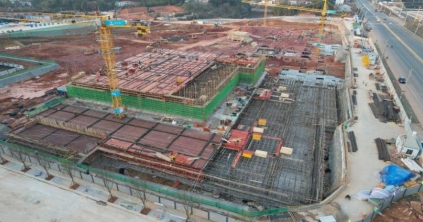

6.12月4日,完成4#栋基础底板;12月15日,完成正负零顶板。


8.12月15日,湘阴县金龙先导区首开区一期项目获湘阴县企业联手帮扶办公室颁发的“湘阴县揭榜挂帅月评比先进项目”

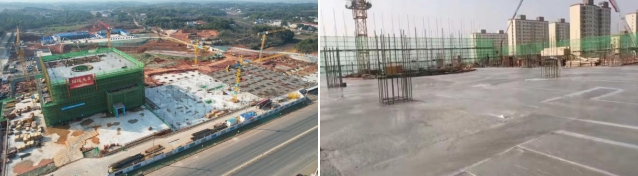

7.12月31日,4#栋规划展示馆结构性封顶,3#栋总部办公楼和2#栋商业裙楼已完成地下室底板施工,1#栋酒店公寓完成基础开挖及垫层,5#,6#,7#栋研发办公完成工程桩基施工开始基础开挖,并配合规划一路、二路、望湖路临时乡村道路改建及施工,全年完成工程投资金额3000万,累计完成工程投资1.2亿。


1.9月30日,湖南湘江新区临港产业园区投资开发有限公司完成注册,正式成立;

临港产投公司 Hunan Xiangjiang New Area Port-surronding Industrial Park Investment & Development Co.,Ltd.

2.11月21日,成立临港产投公司党支部及第一届支委会;


3.11月28日,完成湘阴梅溪湖开发建设有限公司股权划转;

湘阴梅溪湖公司 Xiangyin Meixihu Development & Construction Co., Ltd.

4.12月5日,湘阴新隆建设投资开发有限公司完成注册,正成立;

新隆公司 Xiangyin Xinlong Construction Investment and Development Co. , Ltd.

5.12月,首开区1.43亿元奖补资金拨付到位
